KALENDARIUM PRAC BUDYNEK NUMER 1 | ||
L.p. | Data | Zakres prac |
1 | 01.02.2018 | Rozpoczęcie prac: ogrodzenie placu budowy, rozpoczęcie wykopu. |
2 | 10.02.2018 | Wykonano: ławy fundamentowe, ściany fundamentowe, zasypki, kanał technologiczny dla instalacji, instalację podposadzkową, zalano płytę podposadzkową. Zamontowano żurawia wieżowego K1 obsługującego budynek numer 1 i 2 |
3 | 28.02.2018 | Wykonano ściany nośne i międzykolalowe parteru, ściany szybu windowego na poziomie parteru, zamontowano schody na pierwsze piętro, slalno strop nad parterem. |
4 | 12.03.2018 | Wykonano ściany nośne i międzykolalowe pierwszego piętra, ściany szybu windowego na poziomie pierwszego piętra |
5 | 31.03.2018 | Trwa wykonywanie ścian nośnych i międzylokalowych ostatniej kondygnacji. |
6 | 25.04.2018 | Zakończono stan surowy, zamontowano balustrady, piony instalacyjne |
KALENDARIUM PRAC BUDYNEK NUMER 2 | ||
L.p. | Data | Zakres prac |
1 | 01.02.2018 | Rozpoczęcie prac: ogrodzenie placu budowy, rozpoczęcie wykopu. |
2 | 16.02.2018 | Wykonano ławy fundamentowe |
3 | 28.02.2018 | Wykonano ściany fundamentowe, zasypki, kanał technologiczny dla instalacji, rozpoczęto wykonywanie instalacji podposadzkowej |
4 | 12.03.2018 | Walano pierwszą część płyty podposadzkowej (60% całości ), rozpoczęto murowanie ścian nośnych i międzylokalowych parteru. |
5 | 31.03.2018 | Zalano płyte podposadzkową, trwa murowanie ścian nośnych i międzylokalowych parteru, rozpoczęto szalowanie stropu nad parterem. |
6 | 25.04.2018 | Trwa murowanie ścian parteru ( nośnych, międzylokalowych, działowch ), układany jest strop nad parterem. |
KALENDARIUM PRAC BUDYNEK NUMER 3 | ||
L.p. | Data | Zakres prac |
1 | 01.02.2018 | Rozpoczęcie prac: ogrodzenie placu budowy, rozpoczęcie wykopu. |
2 | 28.02.2018 | Wykonano pierwszą część ław fundamentowych ( 40% całości ) |
3 | 08.03.2018 | Rozpoczęto montaz żurawia wieżowego K2 obsługującego budynek 3. |
4 | 31.03.2018 | Wykonano ławy fundamentowe, rozpoczęto wykonywanie ścian piwnicy. |
5 | 25.04.2018 | Trwa wykonywanie ścian, słupów i podciągów kondygnacji "-1". |

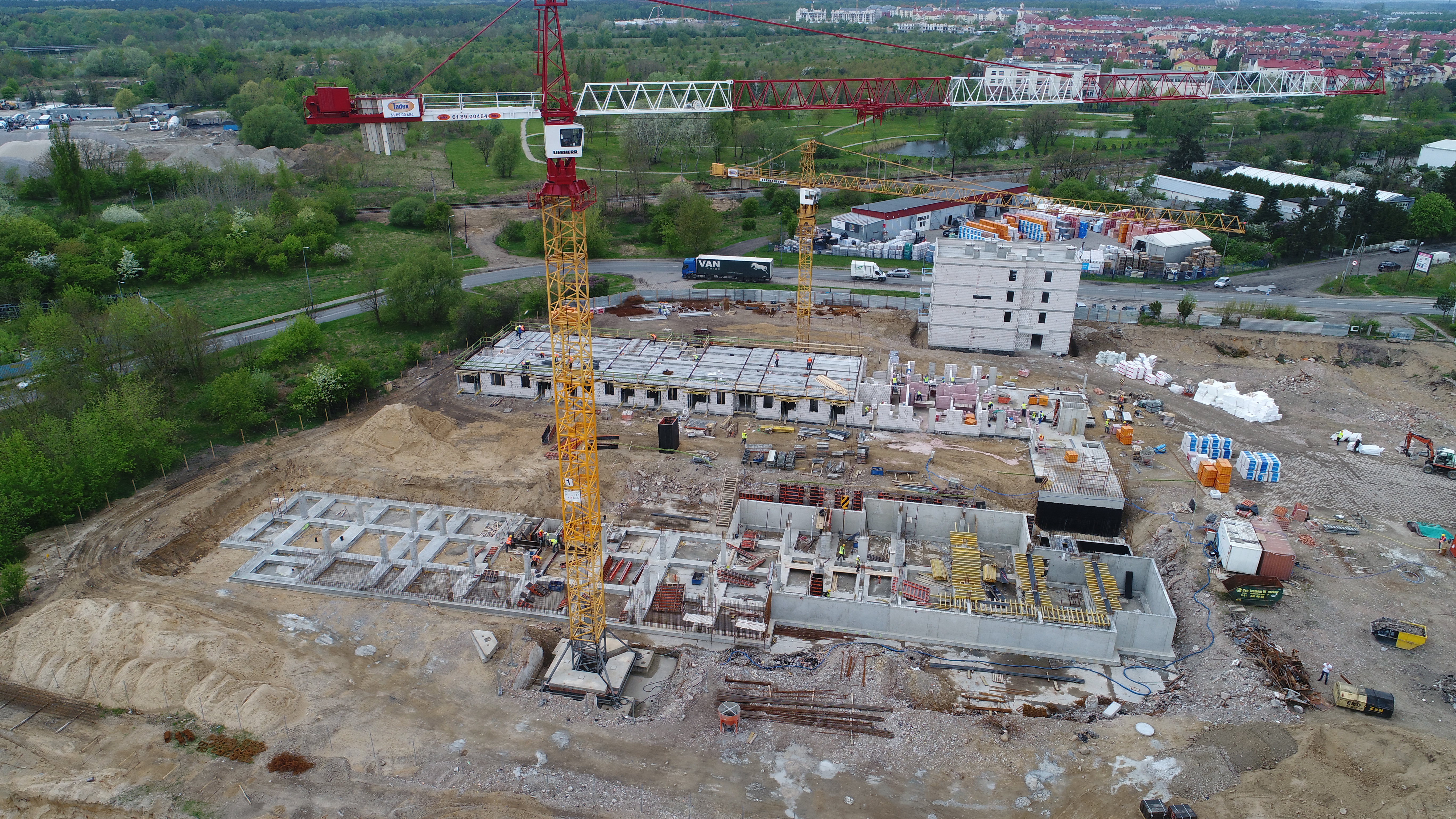

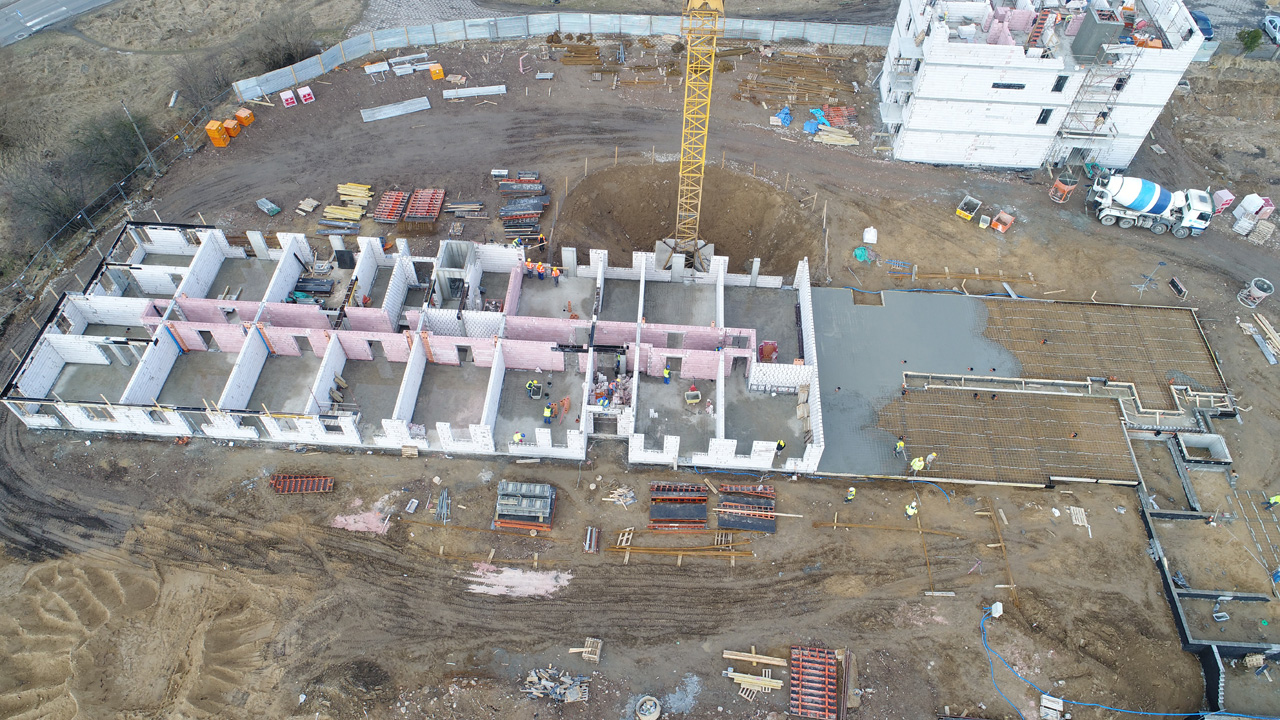

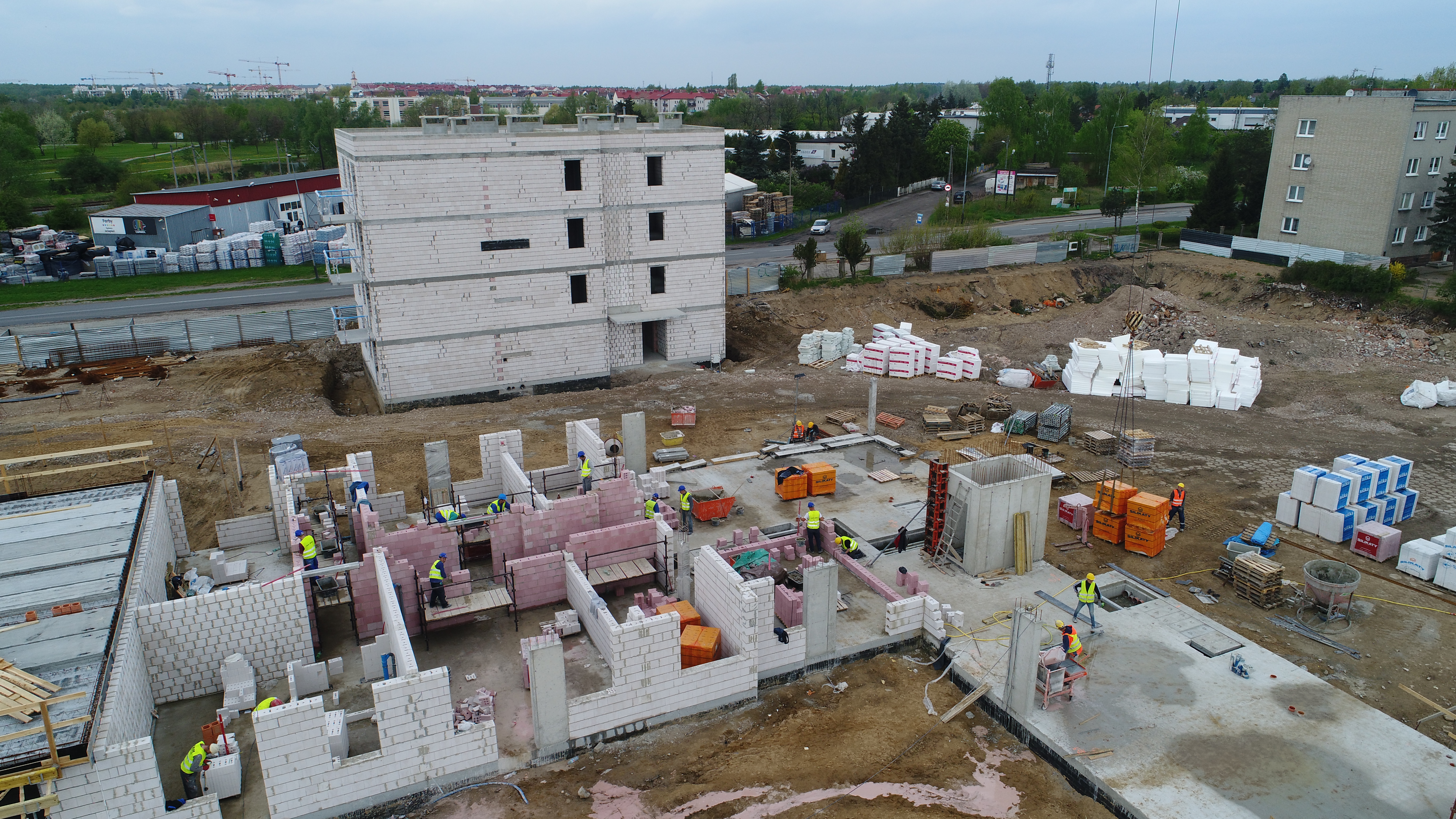

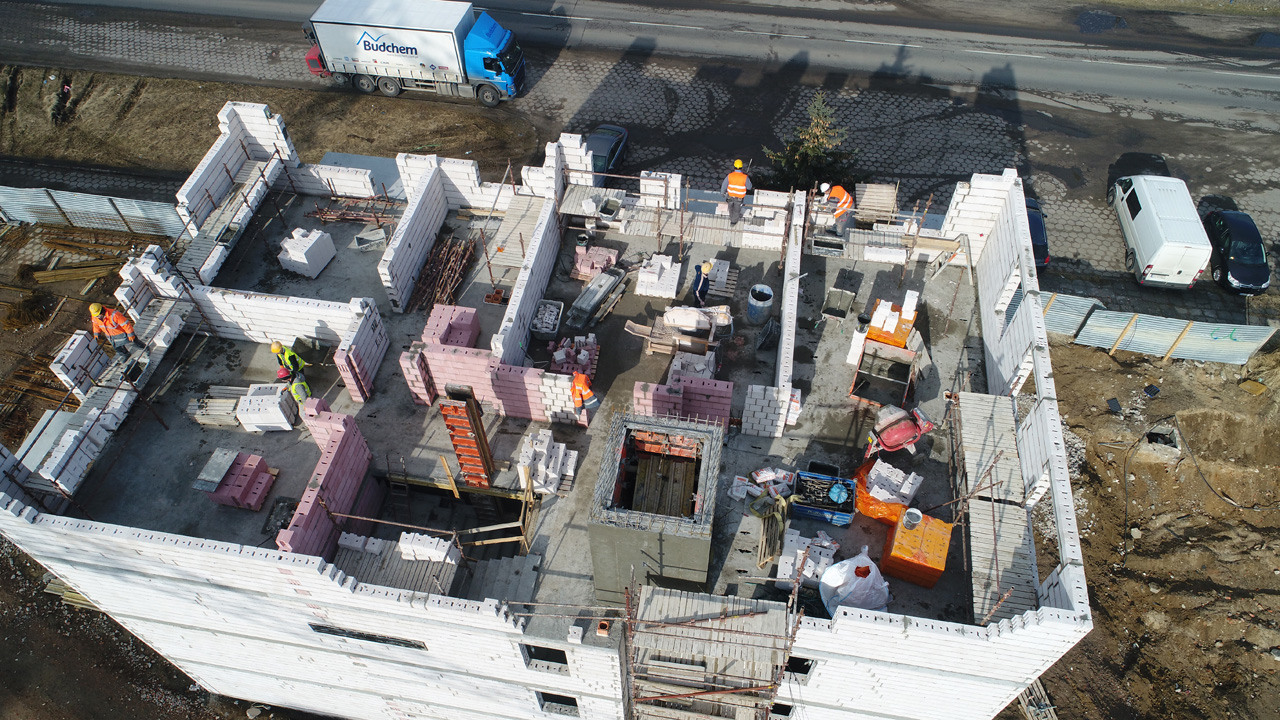

Zdjęcia z budowy - stan na 24-04-2018r.

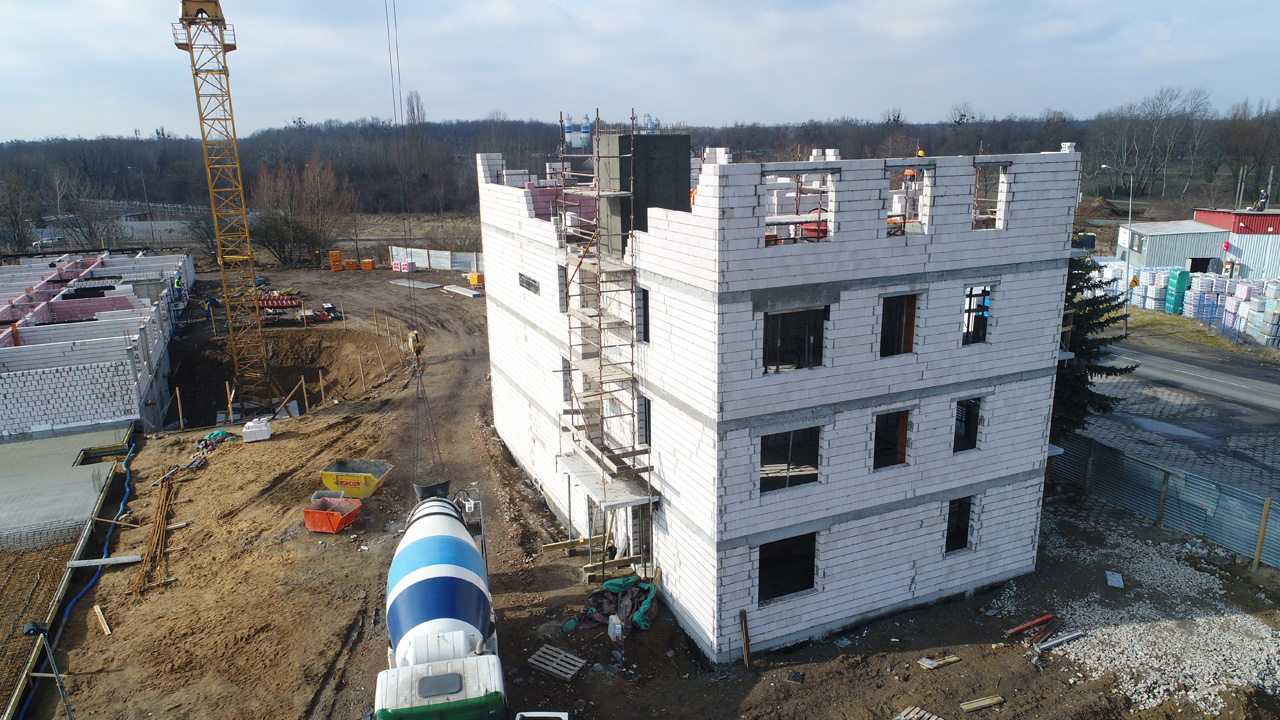

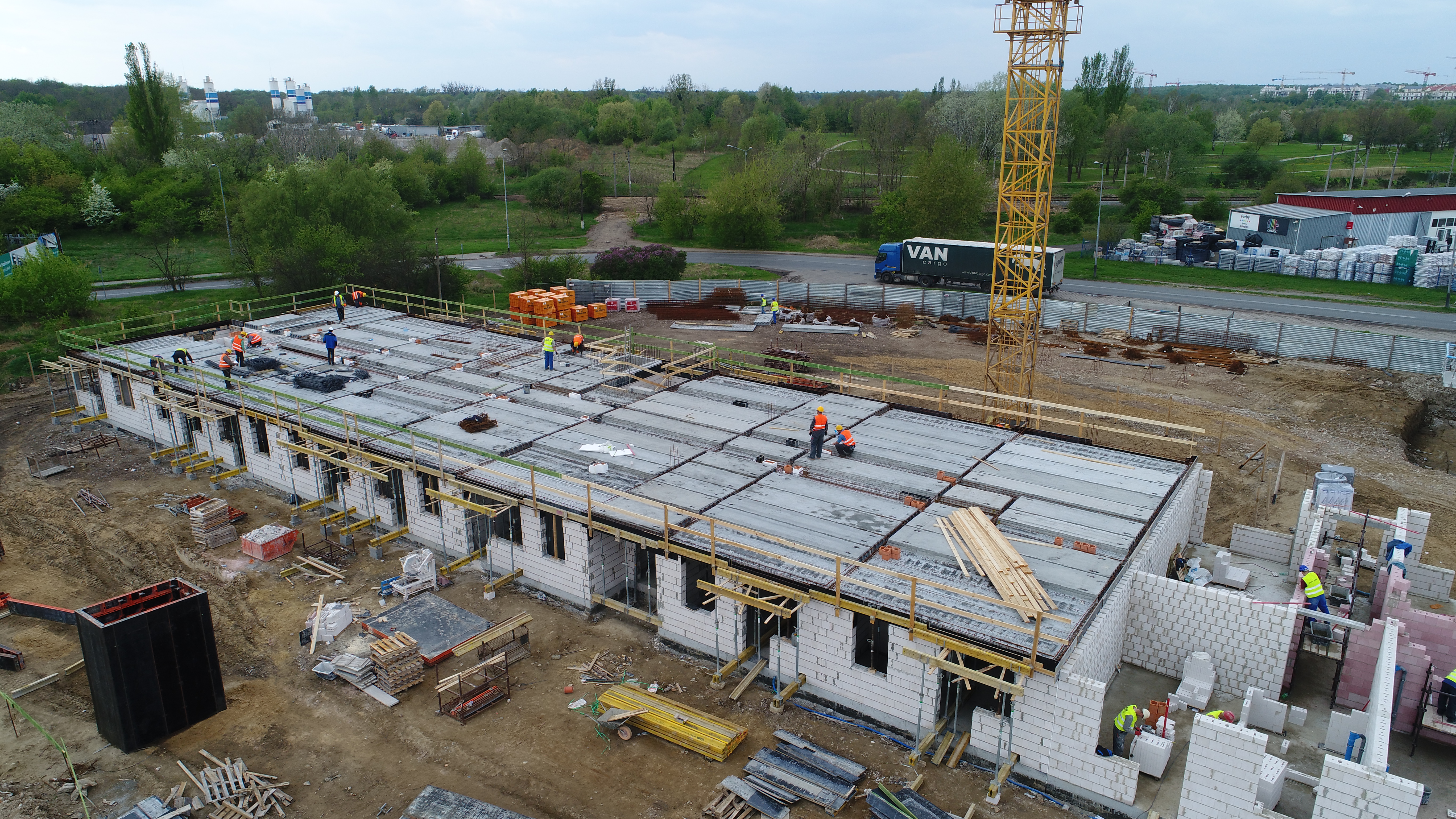

Zdjęcia z budowy - stan na 30.03.2018r.

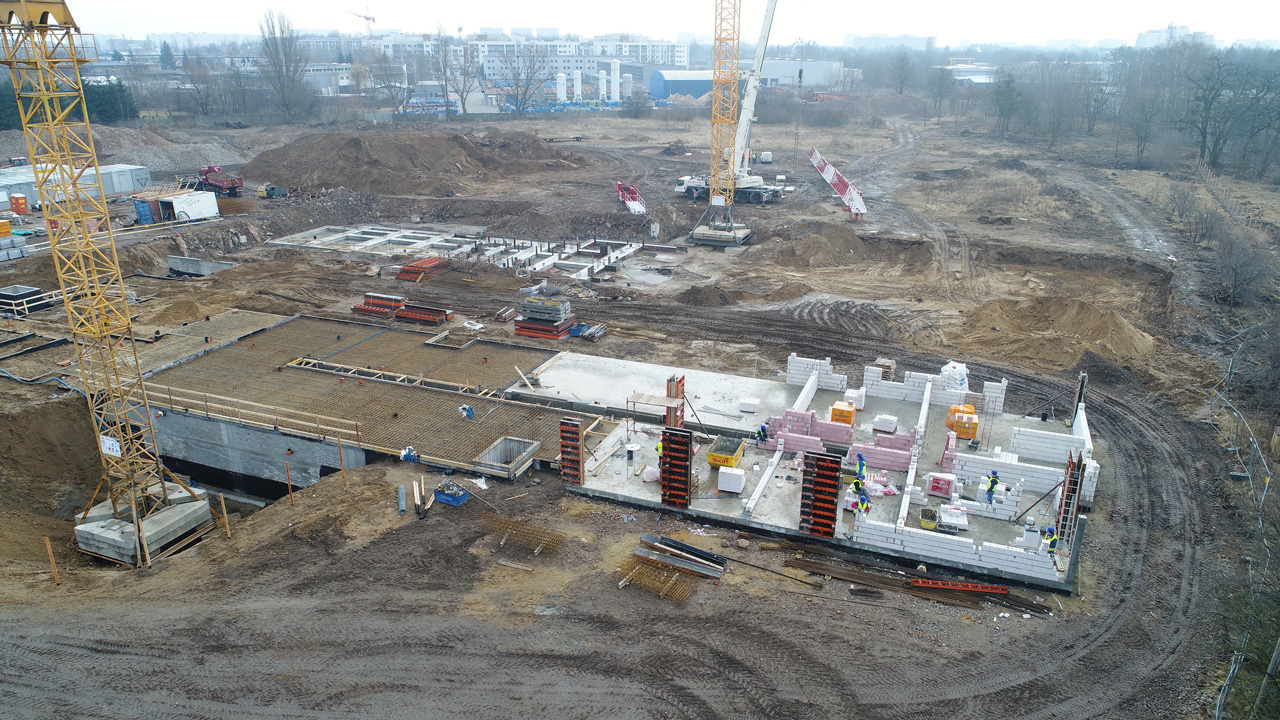

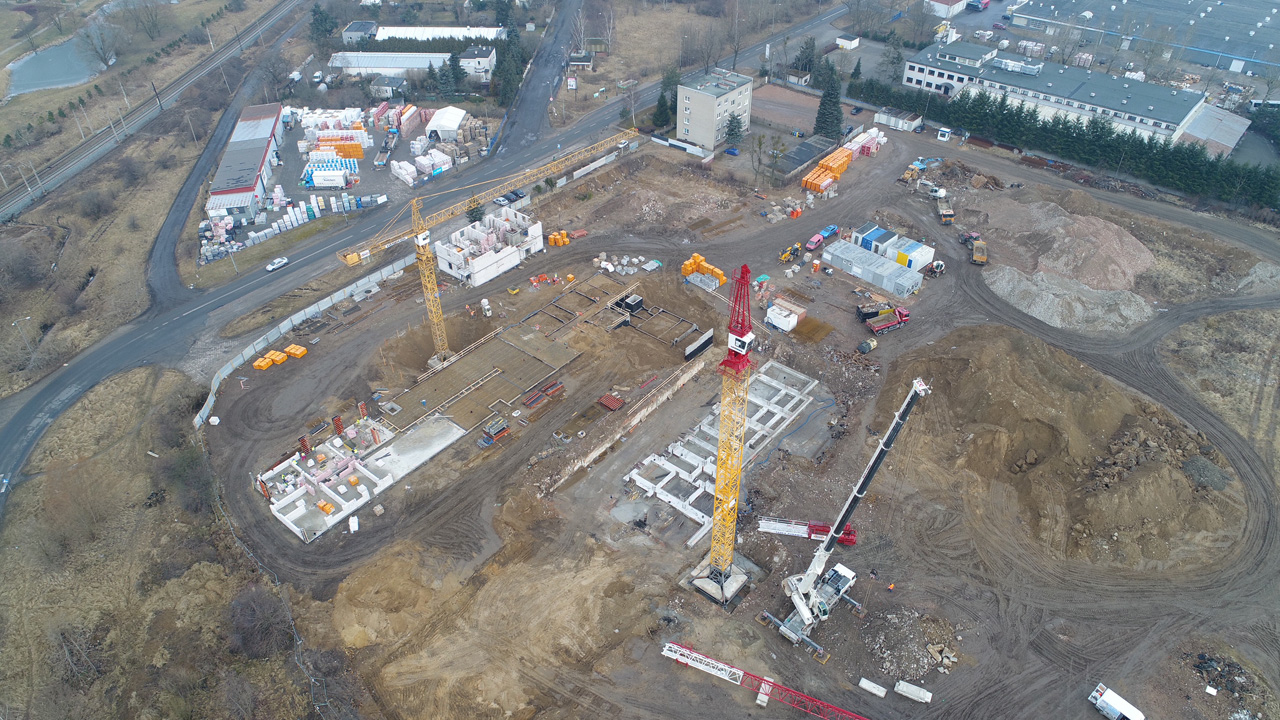

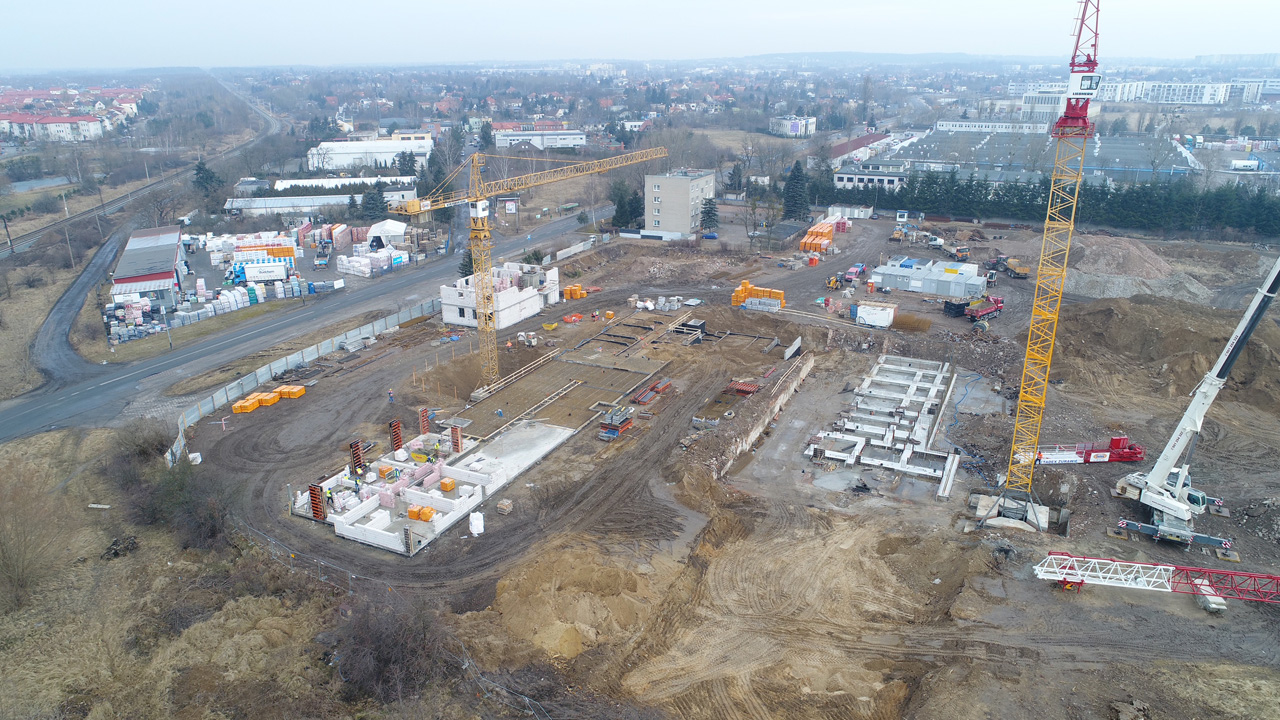

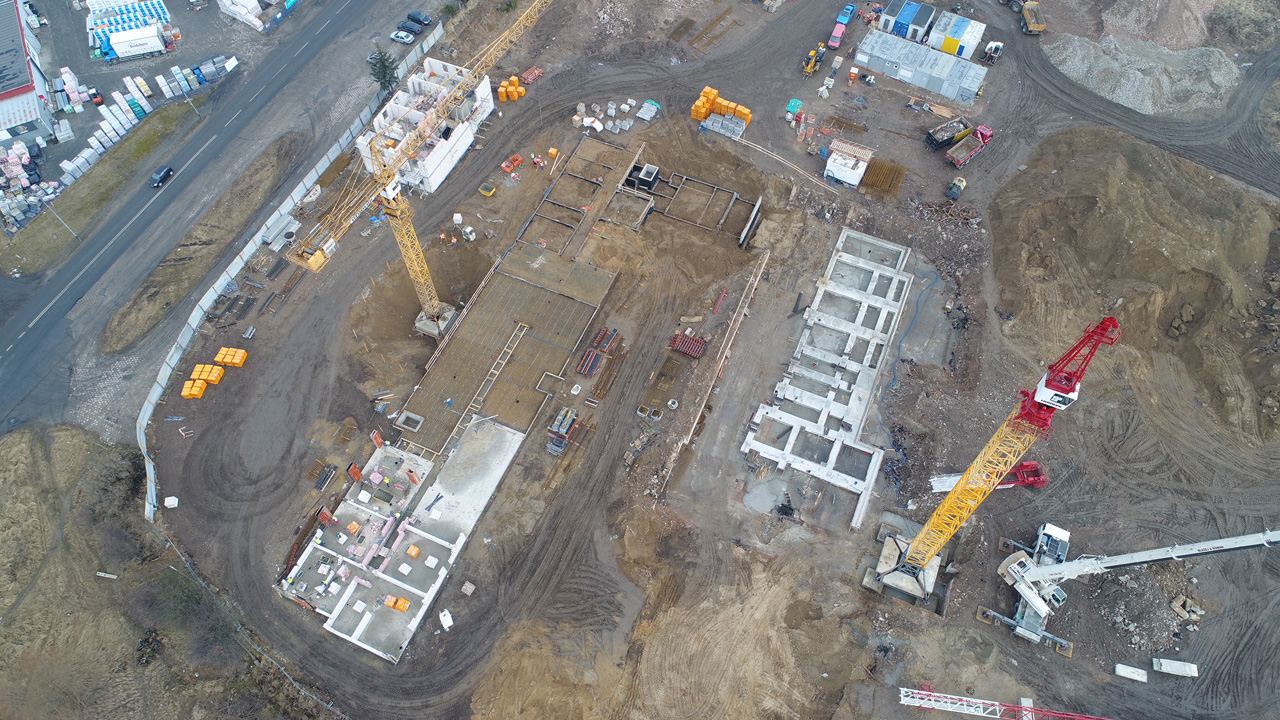

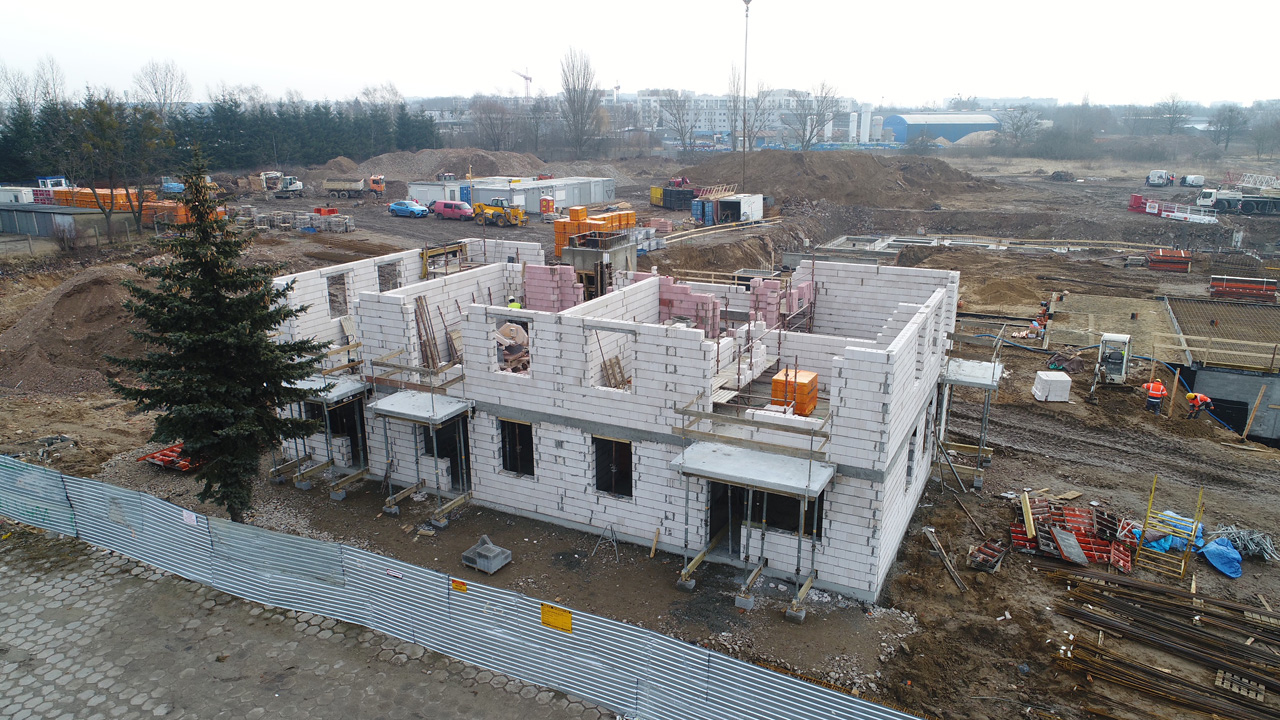

Zdjęcia z budowy - stan na 12.03.2018r.
Poznań, ul. Morzyczańska 3, 3a, 3b - mieszkania gotowe do odbioru przy parku Rataje!
Informujemy o możliwości zawierania notarialnych umów przenoszących własność mieszkań w budynkach 1, 2, 3 , 4 A i 4B oraz informujemy , że budynki nr 5 i 6 otrzymały pozwolenie na użytkowanie.
ul. Szyperska 14, 61-754 Poznań
tel: 61 866 30 14, 61 839 22 32
e-mail: mieszkania@wechta.pl
